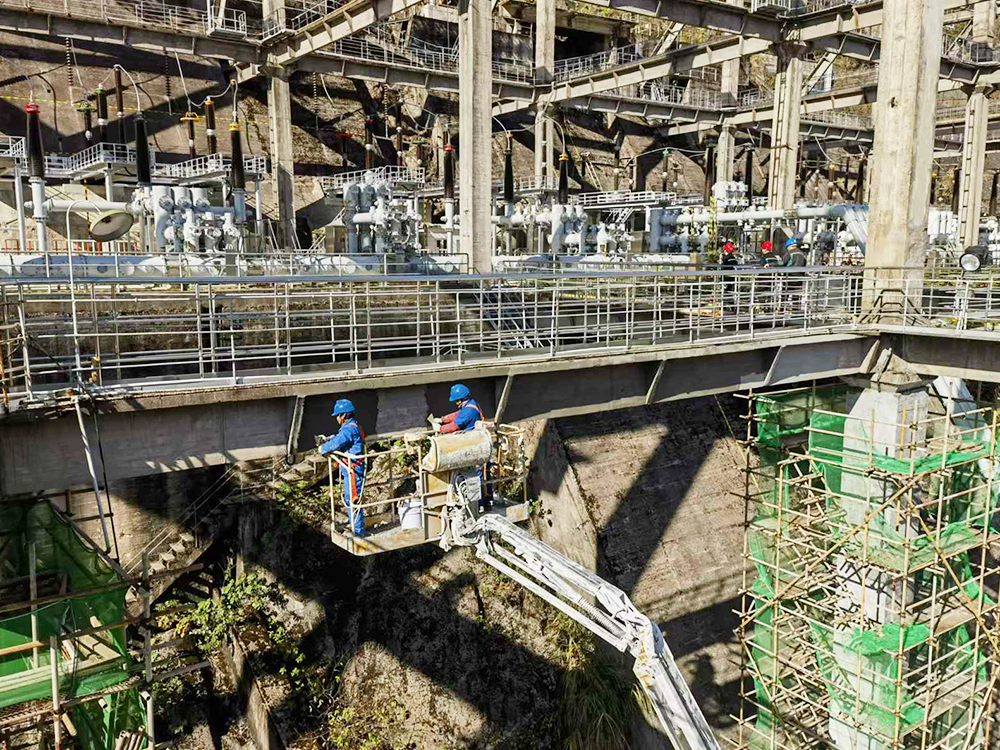

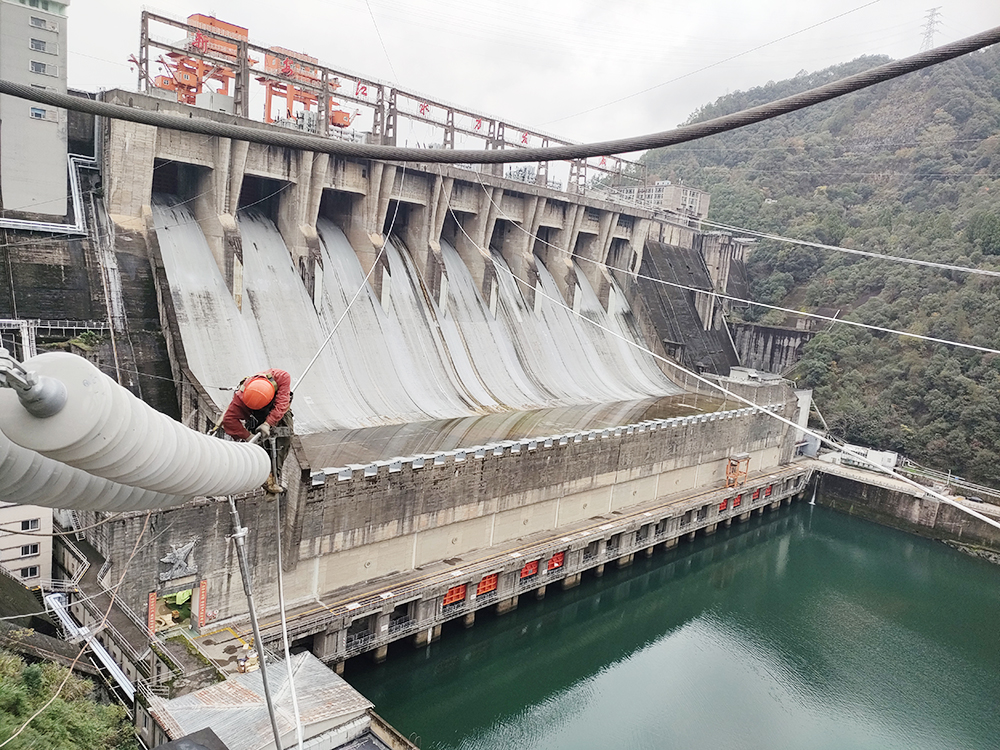

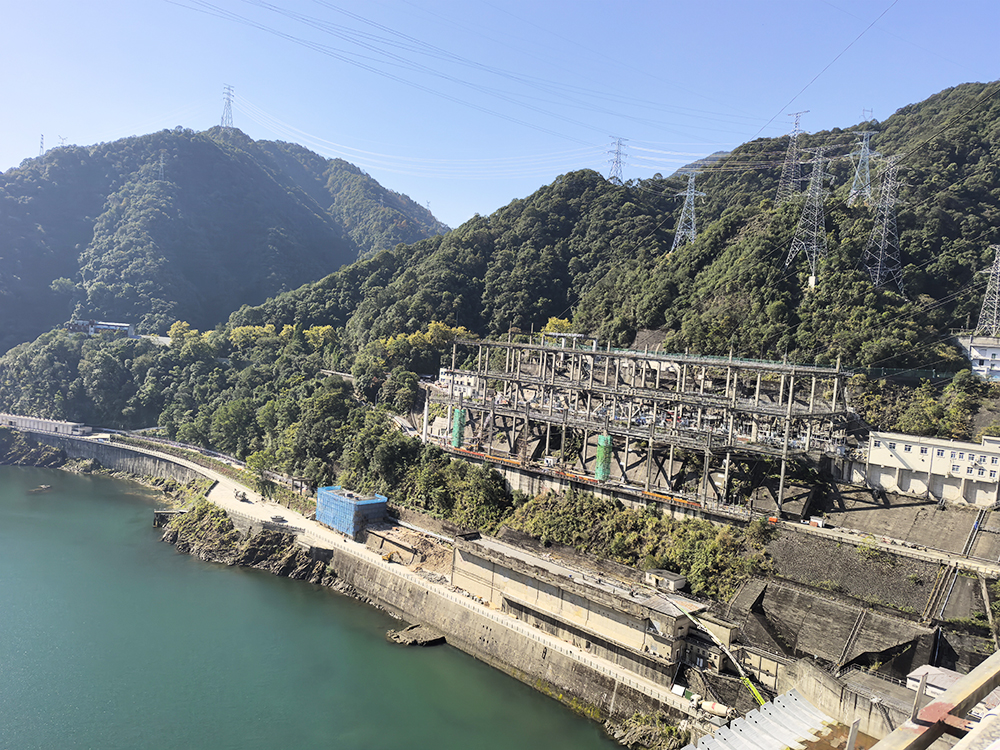

2024年,公司工程團隊再次進駐這個熟悉的水電基地,承接了國網新源集團新安江電廠220kV升壓站改造施工工程。
2025年3月4日,歷經230個晝夜奮戰,公司承接的國網新源集團新安江水力發電廠220kV升壓站改造后正式投運。
此次改造拆除站內原有氣體絕緣全封閉組合電器(GIS)和敞開式電氣設備,更換新型GIS設備,對升壓站構架進行減載、防腐、加固。改造后,線路輸送容量大幅度增加,每條線路容量提升均超67%,提升全站電力的靈活輸送能力,為浙西電網結構優化注入強勁動能。
